深圳观澜沿街店铺弱电工程,多方交叉作业怎么协调

深圳观澜沿街店铺的弱电工程有个共同特点:铺面窄、层高有限、施工面集中在门头和收银区,而装修、招牌、空调、消防往往由不同队伍同时进场。交叉作业一多,问题就从技术层面转到了协调层面,现场天天在商量,进度却始终推不动。

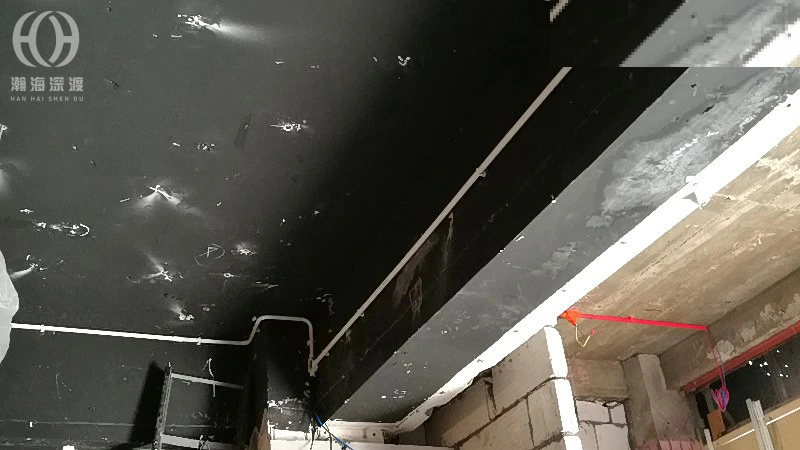

先看冲突最集中的地方。吊顶内空间有限,空调风管、消防管道、桥架、线管挤在同一标高,谁先施工谁占位。若没有统一的标高排布,后进场的一方只能绕行,既浪费材料又影响观感,还可能把已经敷设好的线缆压伤。
协调的第一步是排定施工顺序。通常按先上后下、先里后外的原则:主管、桥架、线管优先定位,风口与灯具按图让位,末端面板最后收口。顺序确定后写成一页简单的进场计划表,各方按表进场,减少现场临时交涉。
第二步是明确作业时段。沿街店铺白天有客流,噪音和扬尘作业更适合安排在非营业时段;需要在公共区域搭设脚手架或临时占用通道的,应提前与物业和相邻铺面沟通时段与范围,把影响控制在双方都能接受的程度上。
第三步是共用资源的分配。临时用电、临时用水、材料堆放点、垃圾清运路线,如果不事先划定,很容易出现材料被挪动、线缆被踩压、工具丢失等情况。可以在地面用标识线划出各自的临时区域,收工后各自清理。
现场信息同步同样重要。可以设一块简易的进度看板,标出各队伍本周作业面与关键节点;每天收工前用简短碰头会确认次日的交叉点,发现问题当场调整,比事后追责更省成本,也更容易得到各方的配合。
验收与移交环节要跟着交叉作业一起做。每完成一个作业面就组织一次中间检查,查看线管是否被后续施工破坏、面板是否被涂料污染、标识是否被覆盖,问题当场记录并限期处理,复查合格后再进入下一区域。
常见问题还有两类:一是桥架或线管被后续工种随意拆改,二是点位位置在装修深化时被移动却未通知弱电。解决办法并不复杂,把变更纳入同一份图纸和同一张确认单,让所有参与方看到的是同一版本。
另外,成品与半成品要区分对待。已经端接完成的配线架、安装就位的设备面板,应提前做遮挡与挂牌提示;尚未完成的管口要做临时封堵,防止后续工序的涂料、粉尘和杂物进入管道造成堵塞。
归纳起来,沿街店铺弱电工程的协调重点在于三点:进场前排好顺序与时段,过程中保持信息同步,收口阶段坚持分面验收。把这三点固定成流程,交叉作业就不再依赖现场临时商量,工期也更可预期。
常见问题解答
问线缆敷设施工有什么硬性要求?
答线路排管走线横平竖直,线缆不能外露;线缆两端统一、清晰打标签标识;强弱电桥架保持安全间距,桥架要避开消防管道、空调通风管道。进入工地佩戴安全帽,禁止现场吸烟。
问室外防水箱、闸机安全岛怎么做基础?
答水泥浇筑制作基础模具,浇筑凝固前,完成水平校准、双向标高;闸机可做表面贴瓷砖处理。
问2.4G 信道怎么设置干扰最小?
答2.4G 常用互不重叠信道为 1、6、11,现场勘测优先选用这三组信道;5G 信道资源更多;优先选用带自动信道调优的 AP,设备自动避开干扰信道,降低同频干扰问题。
问WiFi 信号满格,但是网速很慢?
答大概率无线信道干扰严重;或者单台 AP 接入终端太多;也可能是外网带宽瓶颈;需要现场调信道、开启负载均衡,优化 AP 点位。
问部分角落信号弱有盲区怎么办?
答现场勘测,增加 AP 点位,调整 AP 安装位置,避开金属、墙体遮挡,优化信道功率。
