深圳新安科技园监控安装,施工工期怎么安排
科技园类园区的监控安装,工期安排的关键不是把天数压到最短,而是把每个阶段的前置条件理清楚。园区通常有统一的施工管理规定、明确的作业时段和进场流程,任何一项没有提前确认,都可能让当天的工作停摆。把工期拆成勘察、准备、管线、安装、调试五个阶段,逐段确认交付条件,进度才可控。
阶段一是现场勘察与点位确认。这一阶段要输出三样成果:点位分布图、路由走向图、取电点与弱电间位置清单。园区楼栋多、外立面结构相近,勘察时要逐栋核对,避免后期因为点位偏差重新开孔。勘察还应同步确认园区允许的作业时间,以及登高、动火等作业的报备要求。

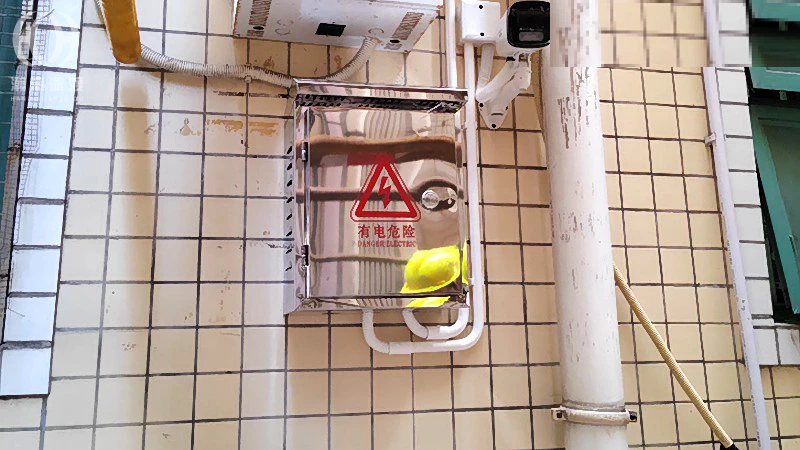

阶段二是方案与材料准备。管线长度、桥架规格、机箱数量、摄像机型号在这一阶段确定,材料进场时间要和园区的进场登记流程对齐。若涉及定制立杆或特殊支架,需要提前下料加工,这部分往往是工期中较难压缩的环节。
阶段三是管线预埋与桥架安装。这是最占用工期的环节,也是受交叉作业影响较大的环节。室内部分可结合天花施工同步推进,室外部分要避开雨天与高温时段。桥架安装完成后先做一次固定与拉力检查,再进入穿线工序,能减少后期返工。

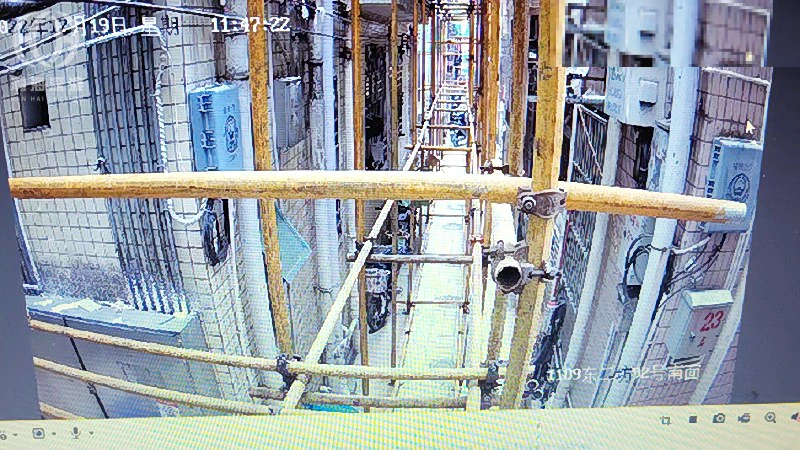

阶段四是设备安装。摄像机、机箱、交换机、存储设备按区域分批安装,安装完成一个区域就做一次通电自检,不要等全部装完再统一调试。分批自检能把问题定位在较小的范围内,也能让安装与调试形成流水,缩短整体占用时间。
阶段五是调试与验收。这一阶段包括图像调焦、录像计划设置、远程访问配置、点位命名与台账整理。验收前建议自检一遍,把画面模糊、偏移、遮挡的点位整改完,再约使用方共同确认,避免验收当天反复往返。
影响工期的变量主要有四类:园区的作业窗口限制、天气条件、与其他专业的交叉作业、材料到货周期。这四项中,作业窗口与材料周期可以通过提前沟通改善,天气与交叉作业只能通过排期缓冲来消化。
排期时还要给不可控因素留出缓冲。科技园类园区的施工窗口通常集中在工作日白天,遇到活动、检查或临时管控需要停工,这部分时间无法通过加快工序补回来。比较稳妥的做法是在总排期中预留一定比例的机动时间,并把不受作业窗口限制的工作,例如资料整理、参数配置、链路测试,安排在这些空档期完成。材料下单与加工周期也要在排期表中单独标注,便于提前跟进。
进度控制上,建议采用日计划加节点确认的方式。每天收工前记录完成量与次日计划,每完成一个阶段做一次书面确认,出现偏差时优先调整后续工序的搭接顺序,而不是简单增加人手。
小结一下:勘察要细,材料要早,管线要稳,安装要分批,调试要留出余量。把这五句话落到排期表上,科技园类项目的工期安排就基本清晰了。
常见问题解答
问监控卡顿是什么原因?怎么排查?
答监控卡顿常见原因:硬盘存储空间占满、网线或交换机带宽不足、摄像头码流设置过高、电源供电不稳。我们可上门检测,定位硬盘、网络、设备故障,快速修复。
问海康和大华监控设备怎么选?深圳可以拿货安装吗?
答海康设备稳定性强,适合厂房、园区;大华性价比高,商铺门店常用。瀚海深渡是海康威视授权服务商(授权年度 2026,渠道编码 hik0691798),可提供海康、大华等主流品牌安防设备供货,全深圳上门安装调试。
问安防监控系统售后保修多久?深圳有上门售后吗?
答设备按原厂质保,施工项目提供工程售后维护,全深圳可快速上门检修、故障排查、摄像头调试、硬盘更换。
问监控录像保存多久合适?深圳有要求吗?
答普通商铺建议保存 30 天;工厂、园区、公共场所一般要求存储 30~90 天。我们可以根据场景搭配硬盘,设置录像存储方案。
问监控、门禁、无线 AP,能不能和办公网络共用一套综合布线?
答可以。POE 监控、门禁读卡器、无线 AP 都可以使用六类网线传输数据与供电,统一规划布线系统;同时建议做 VLAN 划分,把办公网络和监控门禁隔离,提升网络安全稳定性。
